Pirkkalasta Linnainmaalle
Tampere ja Pirkkala ovat tarkentaneet raitiotien suunnitelmia ja vaikutusten arviointeja Pirkkalasta Linnainmaalle. Reitti kulkee Pirkkalan Suupan päätepysäkiltä Naistenmatkantietä Partolaan ja sieltä Härmälään. Rata jatkaa Härmälästä Rantaperkiöön Nuolialantietä ja Hatanpään valtatietä kohti raitiotien linjan 1 Sorin aukion pysäkkiä. Rata jatkaa Härmälästä Rantaperkiöön Nuolialantietä ja Hatanpään valtatietä kohti raitiotien linjan 1 Sorin aukion pysäkkiä. Rata jatkuu Tays Keskussairaalalta Kaupin kampuksen pysäkiltä Tenniskatua Ruotulaan ja ylittää Teiskontien Alasjärven kohdalla. Reitti jatkuu Heikkilänkatua Linnainmaan päätepysäkille Linnainmaalle. Suunnittelu ei tähtää välittömään raitiotien rakentamiseen.
Hankesuunnitelma
Hankesuunnitelma sisältää ratalinjan Pirkkalan Suupalta Tampereen Linnainmaalle. Pirkkala-Linnainmaa raitiotien hankesuunnitelma sisältää alustavat katusuunnitelmat, kattavan vaikutusten arvioinnin, vaihtoehtovertailut ja hankearvioinnin hyötykustannuslaskelmineen.
Hankesuunnitelman perusteella Tampereen ja Pirkkalan kunnanvaltuustot voivat päättää toteutussuunnitteluun ryhtymisestä keväällä 2023. Hankesuunnitelmassa tarkennetaan vuonna 2021 valmistunutta Tampereen raitiotien seudullista yleissuunnitelmaa.
Tampereen kaupunkiseudulla on tavoitteena raideliikennepainotteinen joukkoliikennejärjestelmä, ja raitiotietä suunnitellaan bussilinjaston ja lähijunan kanssa yhtenä kokonaisuutena. Raitiotie on keskeinen osa kuntien maankäytön kehittämistä ja kulkumuotojen välisiä matkaketjuja. Raitiotiepysäkkien ympäristössä on runsaasti maankäyttöhankkeita vireillä.

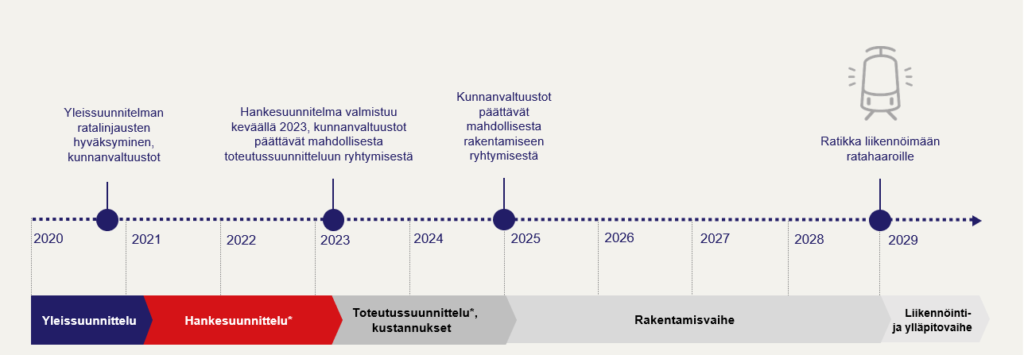

Aikataulu
- Hankesuunnitelma valmistui helmikuussa 2023
- Toteutussuunnitteluun ryhtymisestä päätettiin valtuustoissa huhtikuussa 2023
- Toteutussuunnittelu voisi ajoittua vuosille 2023–2024
- Rakentamispäätös on mahdollista kuntien valtuustoissa aikaisintaan loppuvuodesta 2024
- Rakentaminen olisi mahdollista vuosina 2025–2028
Kustannusarviot
Pirkkala-Linnainmaa -raitiotien ja varikon rakentamisen kustannusarvio on yhteensä 335 miljoonaa euroa.
- Linnainmaan suunnan kustannusarvio on 83 milj. euroa
- Pirkkalan suunnan kustannusarvio on 219 miljoonaa euroa
- Pirkkalan kunnan osuus 114 miljoonaa euroa
- Tampereen kaupungin osuus 105 miljoonaa euroa
Lisäksi molempia kuntia koskevat varikon laajennuksen kustannukset ovat noin 33 miljoonaa euroa.
Vaiheittain toteutettaessa ensimmäisen toteutusvaiheen Partola-Linnainmaa -välin kustannusarvio on 247 miljoonaa, josta Pirkkalan raitiotieosuus on 26 miljoonaa euroa.


Suunnittelun aikainen vuorovaikutus

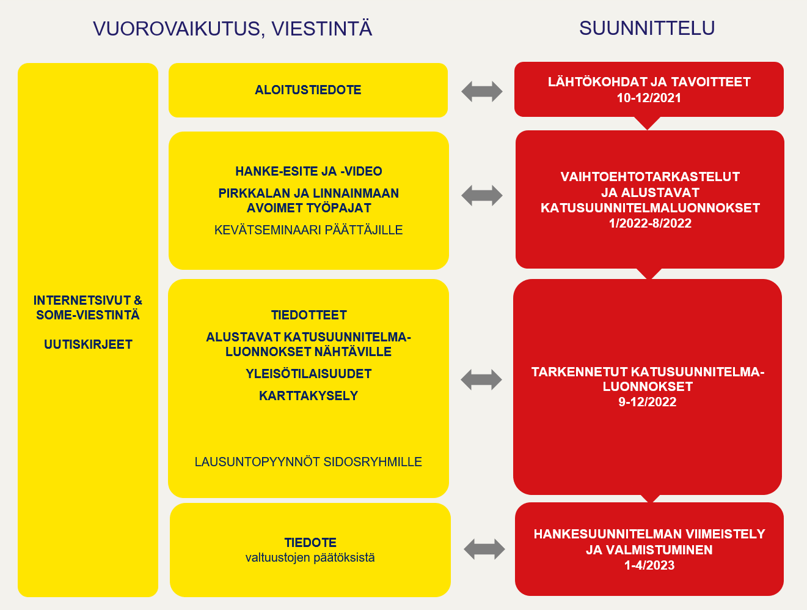

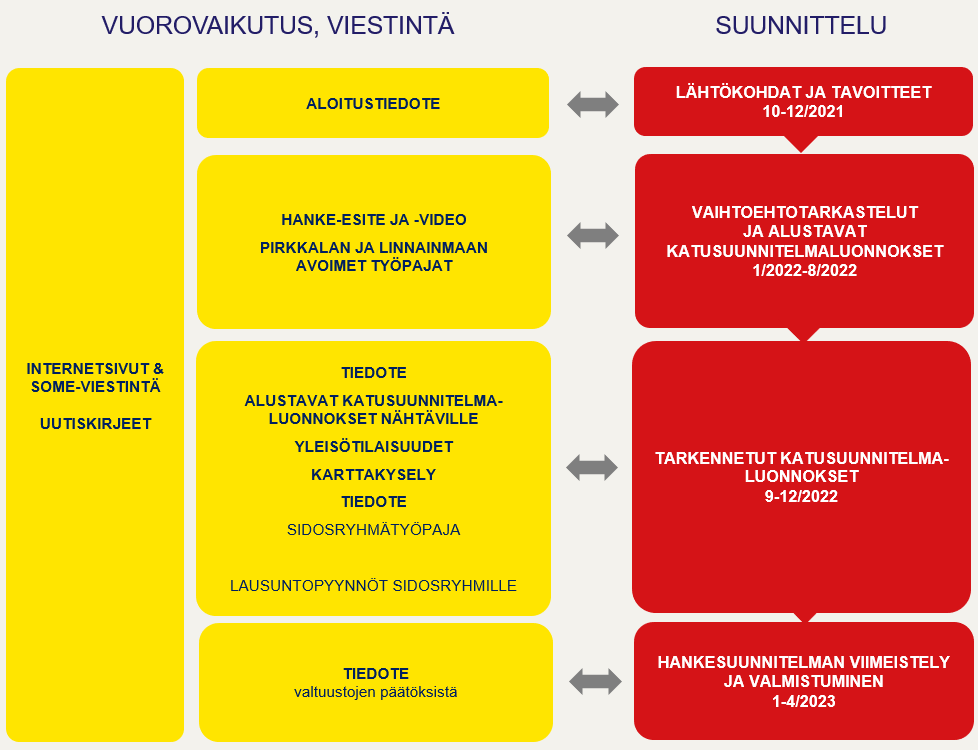

Hankesuunnitelman laatiminen aloitettiin syksyllä 2021. Suunnittelu eteni vaiheittain ja siitä viestittiin sekä pyydettiin palautetta säännöllisesti erilaisissa kanavissa ja tilaisuuksissa asukkaille, sidosryhmille ja päätöksentekijöille. Joulukuun lopussa 2022 sidosryhmiltä pyydettiin lausuntoja suunnitelmaluonnoksista ja vaikutusarvioinneista.

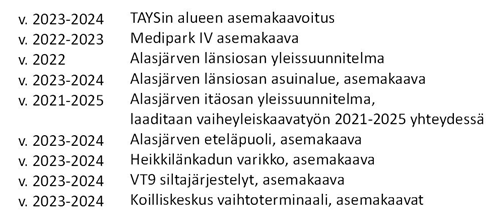

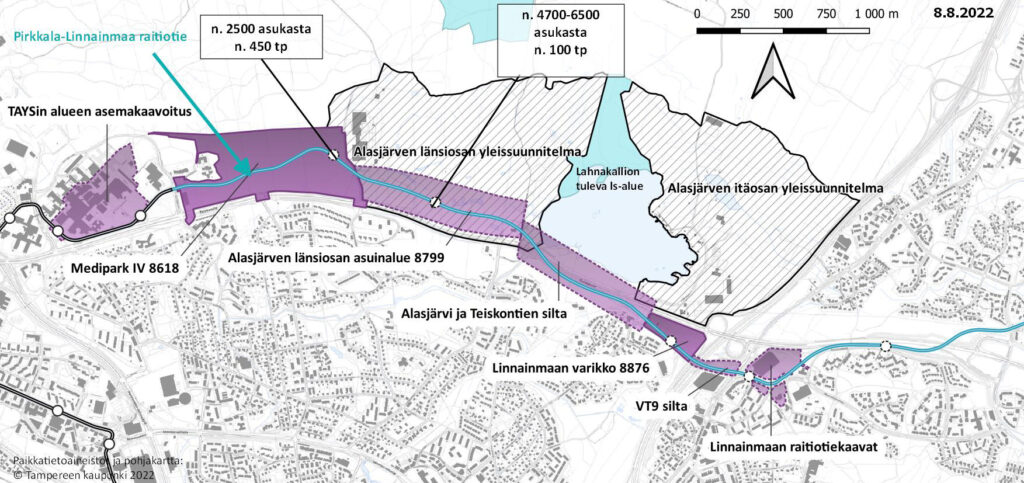

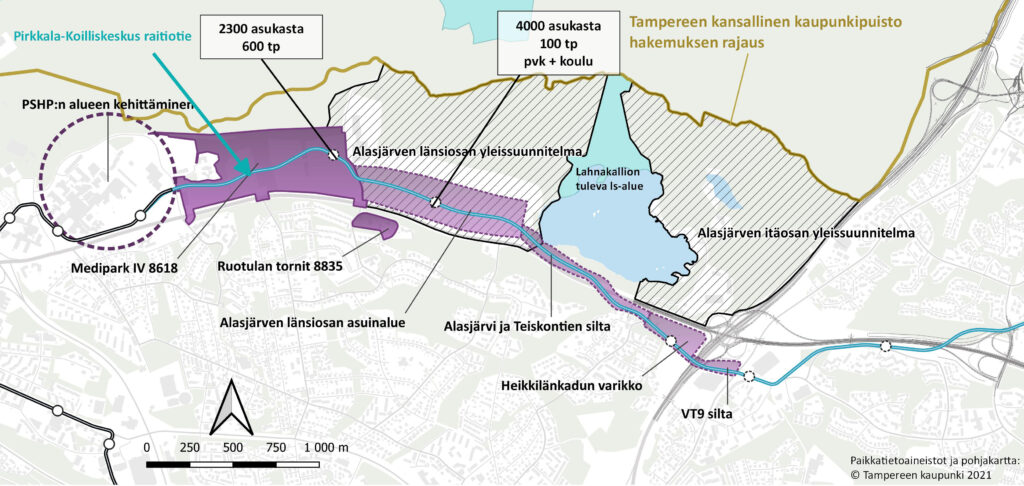

Lisäksi raitiotienreitin varrella on käynnissä maankäytön kehitämishankkeita, joissa osaltaan käydään vuoropuhelua asukkaiden ja sidosryhmien kanssa.
Reittikartta

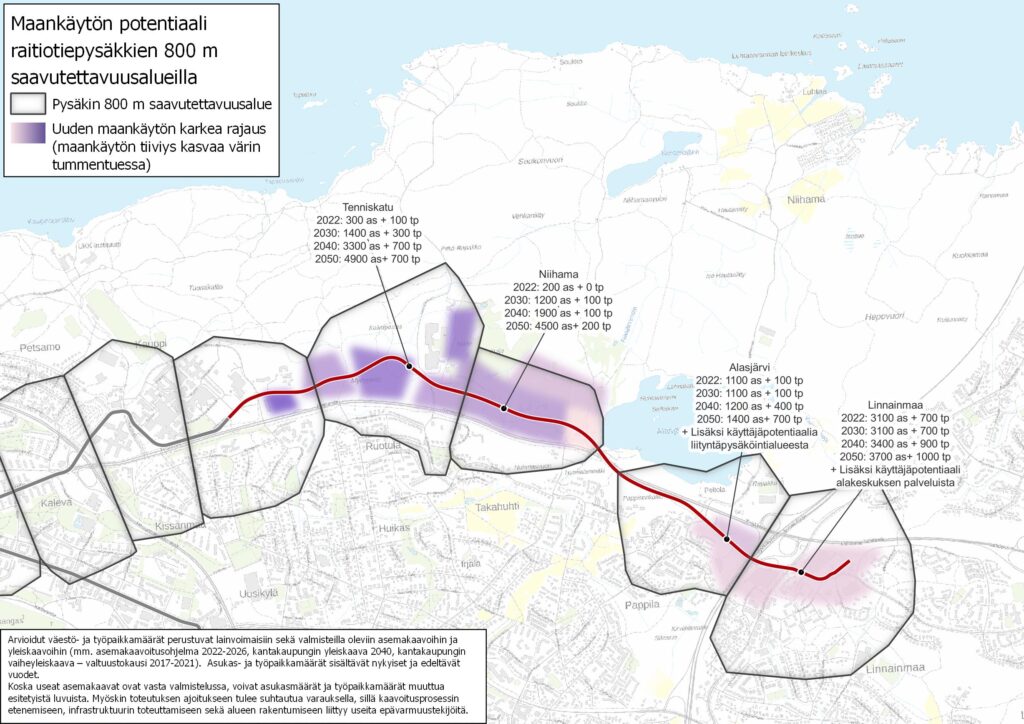

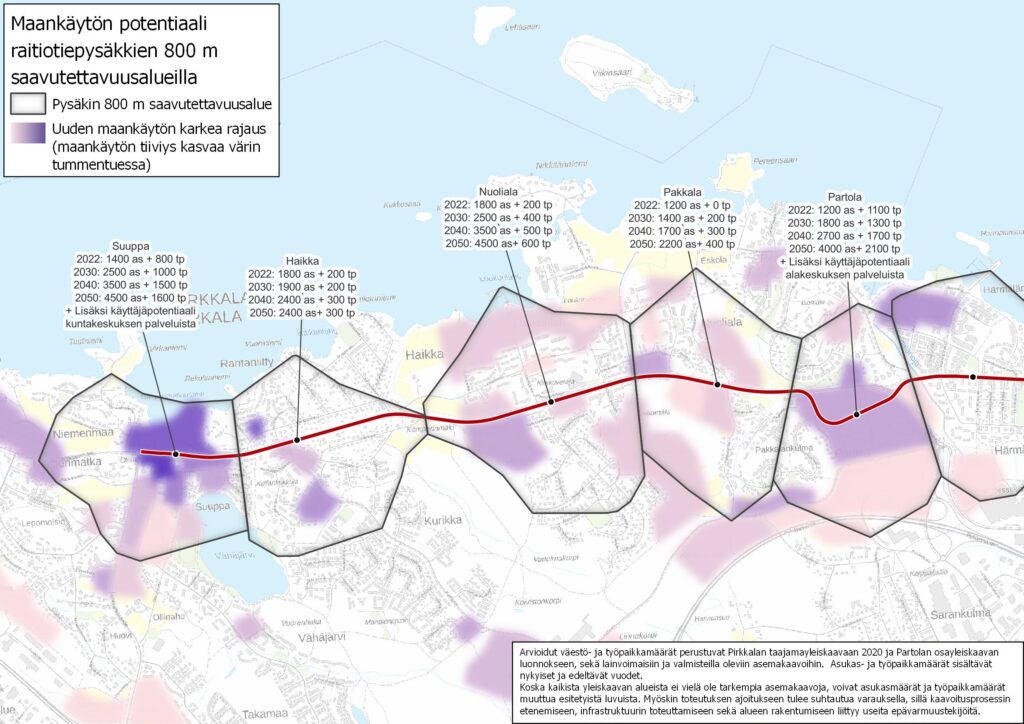

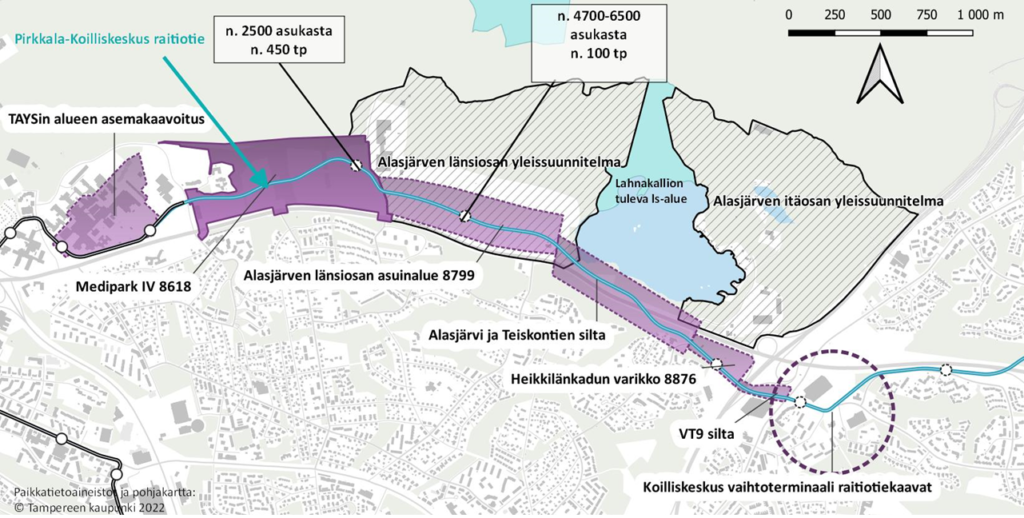

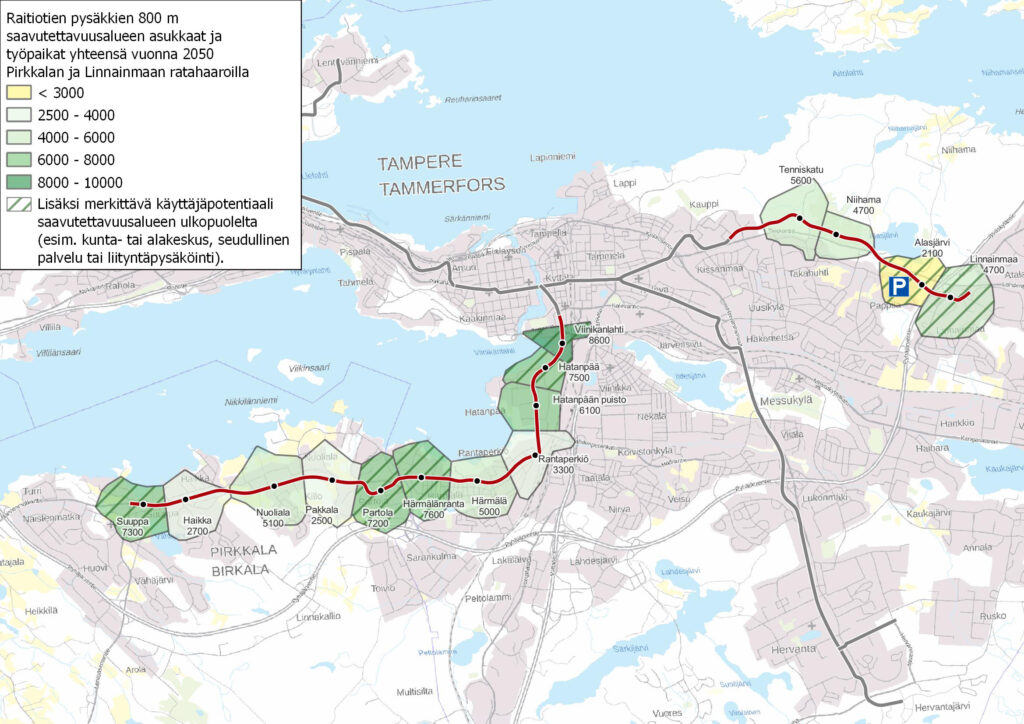

Pirkkalan Suuppa−Sorin aukio raitiotien suunniteltu osuus on noin 9,3 kilometriä, joista noin 4,6 metriä sijoittuu Pirkkalan puolelle ja sisältää 11 pysäkkiparia. Kaupin kampus−Linnainmaa raitiotien suunniteltu osuus on noin 4,3 kilometriä sisältäen neljä pysäkkiparia.

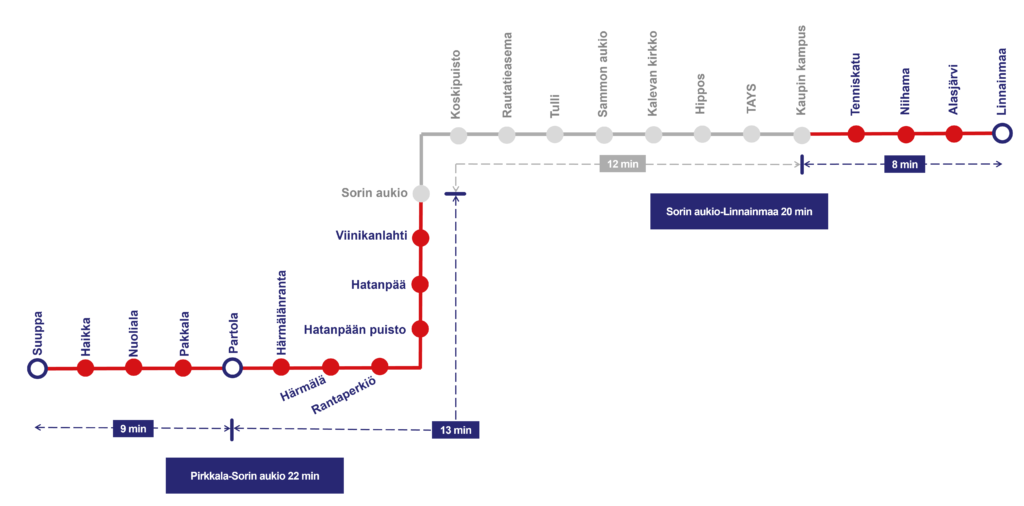

Pysäkit ja matka-ajat

Ajankohtaista
Pirkkala-Linnainmaa -raitiotien jatkosuunnittelun ja mahdollisen rakentamisen palveluntuottajat on valittu
18.9.2023Tampereen Raitiotie Oy:n hallitus on 18.9.2023 kokouksessaan tehnyt päätöksen Pirkkala-Linnainmaa -raitiotien allianssin suunnittelijoista ja rakentajista. Hankintakilpailun on voittanut yritysryhmittymä, jossa toimivat rakentajina NRC Group Finland Oy ja YIT Suomi Oy sekä suunnittelijoina AFRY Finland Oy ja Sweco Finland ...
Tampereen ja Pirkkalan valtuustot päättivät Pirkkala-Linnainmaa -raitiotien toteutussuunnittelun aloittamisesta
24.4.2023Tampereen ja Pirkkalan valtuustot päättivät kokouksissaan 24.4.2023 Tampereen Ratikan Pirkkala-Linnainmaa -raitiotien toteutussuunnittelun aloituksesta. Hankkeen toteutukseen tähtäävä toteutussuunnittelu ja uuden kilpailutettavan allianssin kehitysvaihe voidaan aloittaa. Varsinaisesta raitiotien rakentamisesta Tampereen ja Pirkkalan valtuustot päättävät lokakuussa 2024. Mikäli rakentamisesta tehdään myönteinen päätös Tampereen ja Pirkkalan valtuustoissa lokakuussa 2024, rakentaminen olisi mahdollista aloittaa alkuvuodesta 2025. Rakentamisvaiheen arvioidaan kestävän vuodet ...
Pirkkala–Linnainmaa -raitiotien hankesuunnitelma valmis – jatkosuunnittelusta päätetään huhtikuussa
2.3.2023Pirkkala–Linnainmaa -raitiotien hankesuunnitelma on valmis. Se sisältää muun muassa alustavat katusuunnitelmat sekä hankevaihtoehtojen vertailun ja vaikutusarvioinnin kustannusarvioineen. ...
Esittelymateriaali
Pirkkala-Linnainmaa hankesuunnitelman havainnekuvat löydät mediapankista.

kuvaoikeudet: Seudullinen raitiotien yleissuunnitelma ja MY Arkkitehdit
